Методи скорочення тривалості виконання проекту

Визначення за допомогою сіткових графіків критичного шляху і тривалості виконання робіт інколи показує, що обчислені терміни перевищують планові завдання. Виникає потреба скорочення окремих робіт для забезпечення запланованого строку виконання проекту. Цю процедуру ще називають оптимізацією сіткового графіка.

Менеджер проекту може використовувати такі методи скорочення тривалості робіт:

перерозподіл ресурсів від некритичних до критичних робіт (з метою скорочення терміну їх виконання) в межах запасу часу;

зміна логічних зв’язків (там, де це можливо): замість послідовних — паралельні;

нове обчислення тривалості робіт критичного шляху (у міру надходження більшої інформації);

зміна режиму роботи (замість п’ятиденного тижня — шести- або семиденний), проте потрібно враховувати зниження продуктивності праці й збільшення затрат на оплату праці;

якщо внутрішні ресурси перевантажені, — використання субпідрядників (або тимчасових працівників);

зміна засобів транспортування матеріалів (якщо через застосовувані спричиняється затримка): замість залізниці або кораблів — літаки;

технічні зміни, які скорочують тривалість виконання роботи і спрощують її зміст (альтернативні матеріали, інші засоби складання тощо);

матеріальне стимулювання — премії за скорочення тривалості робіт;

підвищення рівня кваліфікації, яке підвищує ефективність праці;

поліпшення умов праці і мотивація (з використанням теорій Маслоу, Херзберга, Мак-Грегора);

якщо головні критерії — час і затрати, то скорочується обсяг робіт.

Зазвичай усі ці шляхи потребують збільшення ресурсів (використання додаткових працівників або позаурочного часу), що призводить до підвищення витрат на проект. Тому менеджер проекту кожного разу має шукати компроміс між скороченням часу виконання робіт і економією додаткових витрат на проект. При цьому він повинен враховувати «поведінку» різних витрат (рис. 6.18): прямі витрати, які становлять до 80 % усіх затрат за проектом, із скороченням тривалості виконання робіт збільшуються (треба залучати більше працівників, техніки та ін.), а накладні (орендна плата, амортизаційні нарахування тощо) — скорочуються. Як видно з рис. 6.19, можна знайти таку тривалість проекту, яка дозволяє мінімізувати сукупні витрати для здійснення запланованих робіт. Проте якщо час є пріоритетом «номер один» і постає завдання скоротити терміни виконання, що їх показав початковий сітковий графік, виникає потреба скорочення строків за рахунок збільшення витрат шляхом перегляду первісного сіткового графіка.

Як вирішується ця проблема, розгляньмо на прикладі проекту заміни устаткування на виробничій дільниці. Характеристика робіт подана у табл. 6.5.

Сітковий графік проекту з усіма параметрами зображено на рис. 6.20. Критичний шлях складається з робіт А, В, Е, тривалість проекту — 12 днів.

За прийнятим завданням треба закінчити роботи за 10 днів. Це можна забезпечити скороченням тривалості окремих робіт за проектом, для чого треба визначити, які саме роботи доцільно скорочувати і якою мірою. Тому потрібна інформація, на яку величину можна скоротити тривалість виконання кожної роботи і які додаткові витрати для цього потрібні. Менеджер проекту повинен визначити:

розрахункові витрати по роботах при нормальному або очікуваному їх виконанні;

тривалість робіт за умов максимального скорочення їх за рахунок додаткових ресурсів (тобто мінімально можлива тривалість робіт);

розрахункові витрати на виконання робіт за умов максимального скорочення часу їх завершення.

Повернімося до нашого прикладу. У табл. 6.6 (графи 2—5) наведена інформація, необхідна для подальших розрахунків.

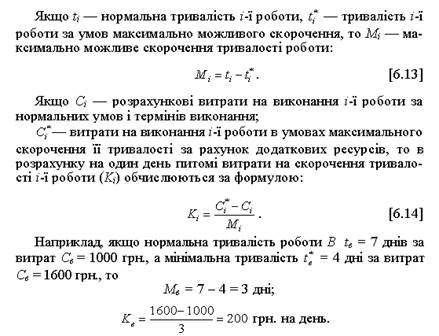

Для обчислення значень шостої і сьомої граф скористаємося такими розрахунками.

Для здійснення подальших кроків у скороченні тривалості виконання робіт за нашим проектом зробимо припущення щодо пропорційності: будь-яка додаткова частка скорочення часу виконання роботи потребує такої самої частки додаткових витрат.

Так, якщо роботу В вирішено скоротити на 1, 5 дня, то додаткові витрати = 200 грн.  1, 5 = 300 грн., а загальні витрати = 1000 + + 300 = 1300 грн.

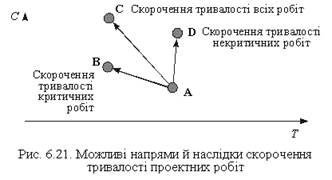

Інформація про питомі витрати на скорочення робіт (графа 7 табл. 6.6) підводить до запитання: тривалість яких робіт скорочувати? Як бачимо на рис. 6.21, у менеджера проекту, який перебуває у точці А із початковим рівнем тривалості виконання проекту і відповідних витрат, є три альтернативи скорочення тривалості робіт за проектом:

він може, скорочуючи некритичні роботи, опинитися у точці D, що призведе до зростання витрат, проте не вплине на тривалість виконання усього проекту;

скорочення критичних робіт (точка В), яке вплине на скорочення тривалості часу виконання проекту й зростання витрат, проте до обмеженого рівня, оскільки можуть виникнути нові критичні шляхи, до яких увійдуть некритичні у минулому роботи;

скорочення усіх робіт у межах старого і нового критичних шляхів, щоб досягти нової тривалості проекту, якій відповідає точка С.

Зрозуміло, що необхідно обчислювати багато варіантів. Для цього краще використовувати спеціальні комп’ютерні програми або ж лінійне програмування. Проте у будь-якому випадку дійовим залишається такий алгоритм скорочення тривалості робіт за проектом:

Визначити критичний шлях.

Визначити роботи в межах критичного шляху, які потрібно скоротити.

Визначити пріоритетність скорочення робіт:

а) роботи з найменшими витратами на скорочення на один день;

б) роботи, які найлегше скоротити;

в) роботи, скорочення яких найефективніше вплине на тривалість виконання проекту.

4. Скоротити роботи на один день і подивитися, чи не утворився новий критичний шлях.

Що ж до нашого прикладу, то скорочення тривалості робіт за проектом вимагає передусім скорочення роботи В, оскільки вона є критичною з найменшими питомими витратами на скорочення (див. табл. 6.6). Але, відповідно до пункту 4 наведеного вище алгоритму, скорочення роботи В на один день утворює новий критичний шлях, до якого входять уже роботи С, D. Продовжуючи ці дії, виявимо, що остаточним, найбільш економним, варіантом зменшення тривалості здійснення проекту до 10 днів буде скорочення роботи В на 2 дні з додатковими затратами у сумі 400 грн. і робіт С або А на один день з додатковими витратами 300 грн. Таким чином, нова тривалість проекту у 10 днів обійдеться компанії у додаткових 700 грн.

Розглянуті вище різноманітні аспекти сіткового планування дозволяють забезпечити перший етап планування проекту у часі, продовженням якого є календарне планування.

КАЛЕНДАРНЕ ПЛАНУВАННЯ ПРОЕКТІВ

Календарне планування проекту, яке полягає у визначенні календарних дат виконання всіх робіт, ставить за мету координацію діяльності залучених до проекту виконавців для забезпечення його успішного завершення, створення умов задля реагування на ринкові можливості та вчасного надходження доходів, що гарантує ефективність інвестицій.

Цілі календарного графіка:

- забезпечити вчасне надходження фінансування;

- координувати надходження ресурсів;

- вчасно забезпечити потрібні ресурси;

- передбачити у різні моменти рівень потрібних фінансових витрат і ресурсів та раціональний розподіл їх між проектами;

- забезпечити вчасне виконання проекту.

Види календарних графіків

Існує два прийнятних шляхи подання календарного графіка:

табличний — з переліком робіт із зазначенням тривалості їх виконання;

діаграмний (балочні діаграми, або діаграми Гантта).

У таблиці вміщується перелік робіт на певному рівні WBS із датами початку, кінця, тривалості по кожній з робіт. Цей спосіб дає необхідну інформацію для планування і контролю, проте йому бракує наочності.

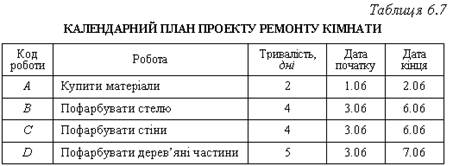

Розгляньмо проект ремонту центральної кімнати будинку. У табличній формі календарний план матиме такий вигляд (табл. 6.7).

Цей же графік робіт можна подати у вигляді балочної діаграми, або, як її ще називають, діаграми Гантта, за ім’ям німецького інженера, який вперше запропонував цей інструмент календарного планування проектів на початку ХХ століття.

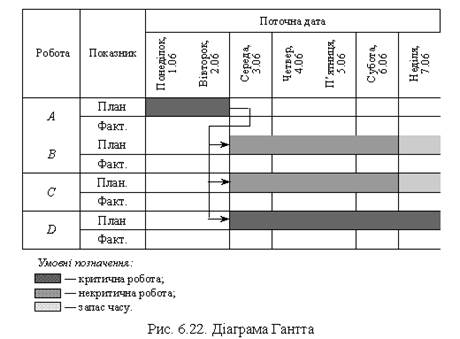

Як бачимо з рис. 6.22, діаграма Гантта є наочним джерелом такої проектної інформації:

які роботи є критичними, а які — некритичними;

який запас часу мають некритичні роботи;

коли мають розпочинатися і завершуватися за планом проектні роботи;

якими є логічні зв’язки між роботами;

яким є фактичне виконання робіт на певну дату.

Позитивні риси діаграми Гантта:

- легко будується і прочитується;

- дозволяє наочно подати перебіг виконання робіт за проектом;

- дає змогу легше зрозуміти ідею запасу часу і його використання;

- є передумовою календарного планування потреб у ресурсах;

- є умовою визначення грошових потоків;

- є прекрасним засобом планування і контролю;

- може бути використана для взаємопов’язування і поширення інформації;

- є ключовим документом у процесі прийняття рішень.

Календарне планування потребує не тільки визначення термінів виконання робіт, але й узгодження їх із станом забезпечення необхідними ресурсами та можливістю фінансування.
